一、 安装前准备
组件与配件检查
核对组件型号、数量及密封件(O型圈、垫片等)是否齐全。
检查膜管表面有无裂纹、密封槽是否清洁,确保无杂质残留。
工具与清洁
准备专用安装工具(如扭矩扳手、软质清洁布)。
用去离子水或酒精清洁密封面,避免刮伤(严禁使用硬质工具刮擦)。
系统管路确认
确认管路走向、支撑架固定点,确保组件安装后受力均匀。
对于多组件并联系统,提前规划布局,留出检修空间。
二、 核心安装步骤
密封件安装
在密封槽内均匀涂抹硅脂或专用润滑剂,减少摩擦损伤。
将密封圈(如O型圈)平顺嵌入槽内,避免扭曲或拉伸。
膜组件定位与连接
管式/多通道组件:垂直安装(推荐)或水平安装,需保证流体自下而上流动以利排气。
中空纤维组件:将端盖对齐密封槽,均匀压入,避免单侧受力。
卡箍/法兰固定:按对角线顺序逐步拧紧螺栓,达到标准扭矩(例如,卫生级法兰通常需20-30 N·m)。
管路与辅助系统连接
连接进料、渗透侧、浓缩侧管路,确保流向与标识一致。
安装压力表、温度传感器等仪表,校准零点。

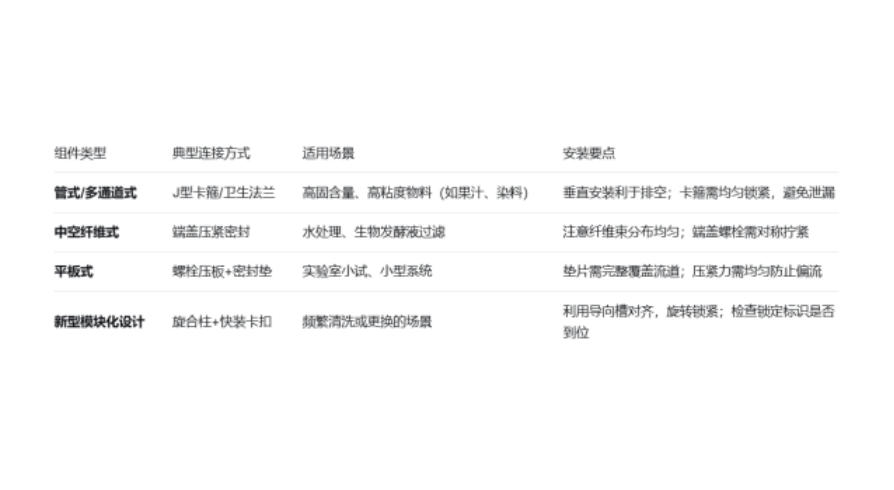

三、 安装方式对比与选型建议

四、 关键注意事项
密封性保障
密封面光洁度需达标(Ra≤0.8 μm),安装前进行泄漏测试(如气压保压测试)。
避免密封圈过度压缩(压缩量建议20%-30%)。
防损伤措施
严禁敲击、碰撞膜管,搬运时使用专用护套。
安装时避免工具接触膜表面,尤其氧化铝材质脆性较高。
系统兼容性
确认组件材质(如氧化锆、碳化硅)与处理物料的化学兼容性。
高温工况需考虑热膨胀差异,预留伸缩余量。
五、 安装后验证与调试
冲洗与排气
用去离子水低压循环冲洗30分钟,清除颗粒杂质。
开启排气阀排尽空气,直至出水连续稳定。
性能测试
在设计压力下测试初始通量,对比厂家提供基准值。
检查系统密封点有无渗漏,记录压力、流量数据。
自动化联动
连接PLC控制系统,校准传感器与阀门动作。
设定清洗程序(如反冲洗周期、CIP参数),优化自动化流程。
六、 优化建议:以山东齐盛膜分离为例
若采用山东齐盛膜分离等提供的模块化陶瓷膜系统,可进一步优化安装效率:
预组装模块:组件与管路在工厂预装并测试,现场仅需对接主管路。
快装结构设计:采用旋合式锁紧机构,无需工具即可完成拆装,减少维护时间。
智能引导系统:通过AR图纸或二维码扫描,可视化指导安装步骤。
一体化密封套件:提供定制密封包,匹配不同工况(如高温、强酸环境)。
结语
陶瓷膜组件的正确安装是保障系统长期稳定运行的基础。建议严格遵循制造商指南,结合物料特性与工艺需求选择安装方式。对于工业化项目,优先考虑模块化、快装设计的组件,并依托供应商专业技术支持(如山东齐盛膜分离提供的现场指导与培训),可显著降低安装风险与后期维护成本。
